Solarpark Rothtal

In Unterroth und Oberroth ist der Solarpark Rothtal entstanden. Aufgrund der angespannten Netzanschlussituation vor Ort wird innerhalb der Anlage und unter der Hoch- und Höchstspannungsleitung ein eigenes Umspannwerk errichtet.

Details

Status in Betrieb
Inbetriebnahme
Oktober 2024
Parkleistung 40,77 MW
Stromproduktion
45 Mio. kWh/a
Modulanzahl 66.294
Modulleistung 615 Wp
Modulart bifazial
CO2-Einsparung
30.000 t/a
Versorgte Haushalte
13.500 p.a.



Aktuelles

15.10.2024: Inbetriebnahme
10.10.2024: Fertigstellung Umspannwerk
02.10.2024: Fertigstellung PV
06.05.2024: Baubeginn

Am 06.05.2024 wurde mit dem Bau des PV-Parks begonnen

Q4 2023: Satzungsbeschluss

Der Gemeinderat von Unterroth hat den Satzungsbeschluss für den Bebauungsplan gefasst. Die Verfahrensakte für die parallel durchgeführte Flächennutzungsplän-Änderung wird nun im Landratsamt Neu-Ulm geprüft. Der Baubeginn ist für Q2 2024 geplant.

Q3 2023: Billigung Entwurfsunterlagen und Beschluss formelle Beteiligung der TÖB

Der Gemeinderat Unterroth billigt die Entwurfsunterlagen mit der Einarbeitung der eingegangenen Stellungnahmen der Behörden und Träger öffentlicher Belange und beschließt die erneute Beteiligung.

Q1 2023: Billigung Vorentwurf und Beschluss zur frühzeitigen Beteiligung der TÖB

Beratung und Beschlussfassung über die frühzeitige Beteiligung der Träger öffentlicher Belange im Gemeinderat. Die erste Beteiligungsrunde der Träger öffentlicher Belange lief bis zum 31.01.2023.

Q2 2022: Aufstellungsbeschluss Bebauungsplan

Die Gemeinde Unterroth beschließt die Aufstellung eines Bebauungsplans in der zuvor ermittelten Gebietskulisse, um im Rahmen ihrer Möglichkeiten zur Durchführung der Energiewende beizutragen.

Standort

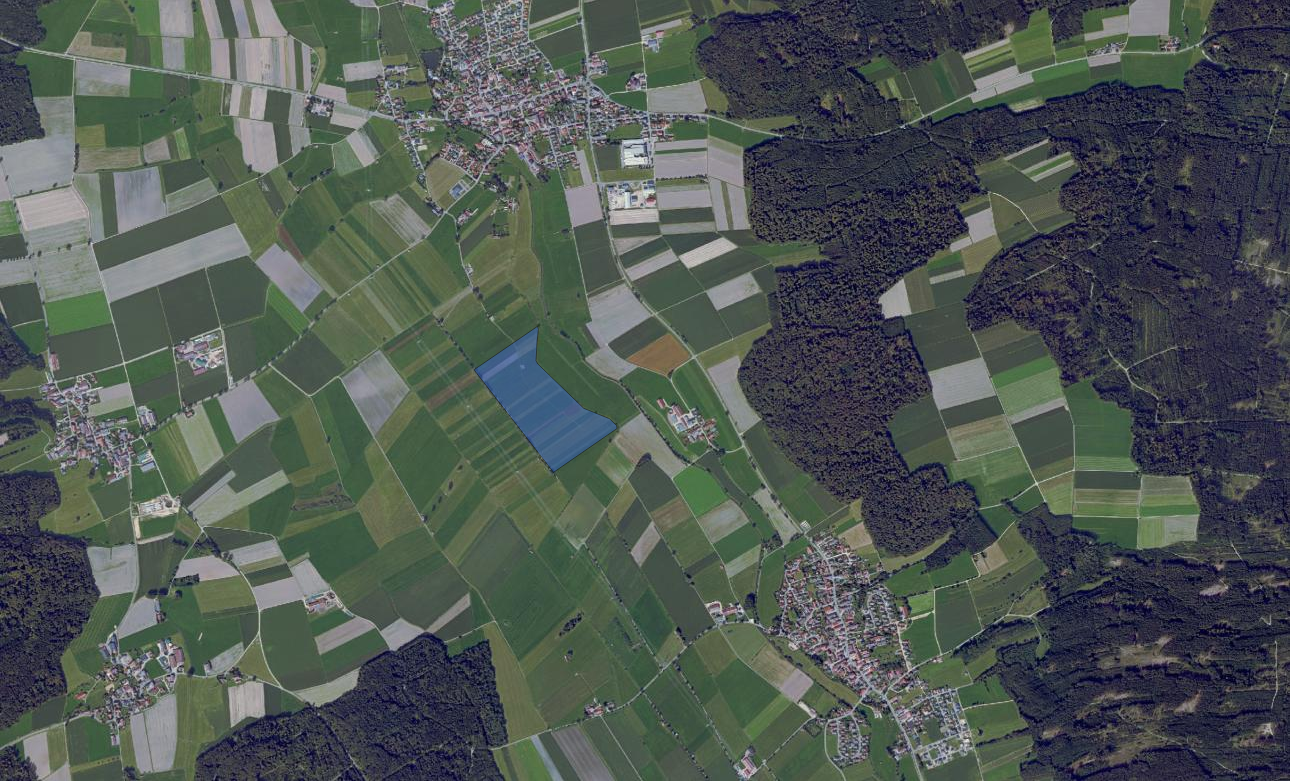

Das Plangebiet der Freiflächen-Photovoltaikanlage befindet sich nordwestlich von Oberroth und südlich von Unterroth im Taubenried.

Das Plangebiet umfasst eine Fläche von ca. 36 Hektar.

Zeitplan

  • 1.-4. Quartal 2022:
    Flächensicherung
  • 1. Quartal 2023:
    Frühzeitige Beteiligung der Öffentlichkeit,
    Behörden und sonstiger Träger öffentlicher Belange
  • 3. Quartal 2023:
    Förmliche Beteiligung der Öffentlichkeit,
    Behörden und sonstiger Träger öffentlicher Belange
  • 4. Quartal 2023:
    Teilnahme am EEG-Ausschreibungsverfahren
  • 4. Quartal 2023:
    Genehmigung der FNP-Änderung
    und Rechtskraft Bebauungsplan
  • 2. – 4. Quartal 2024:
    Bau und Inbetriebnahme

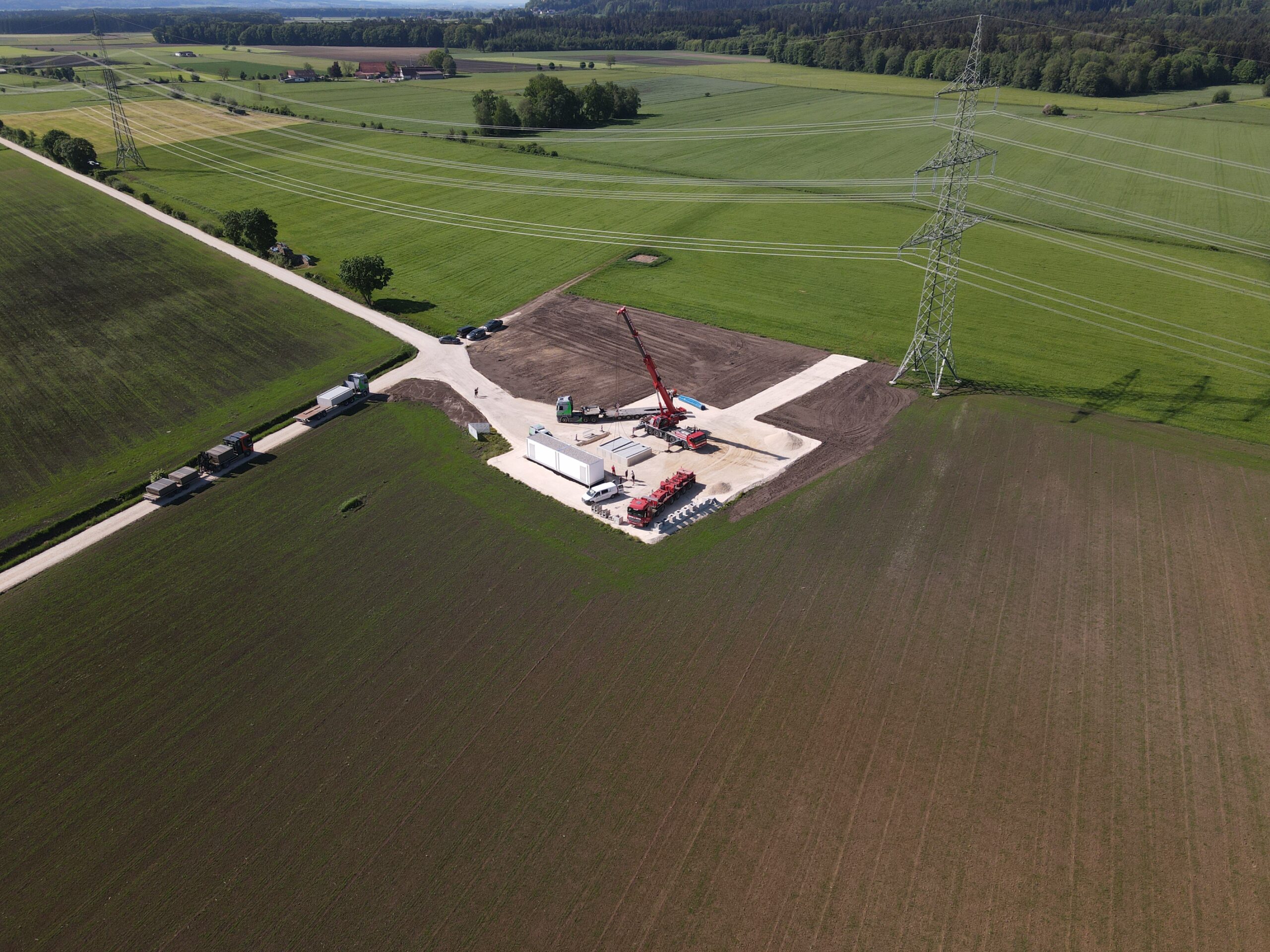

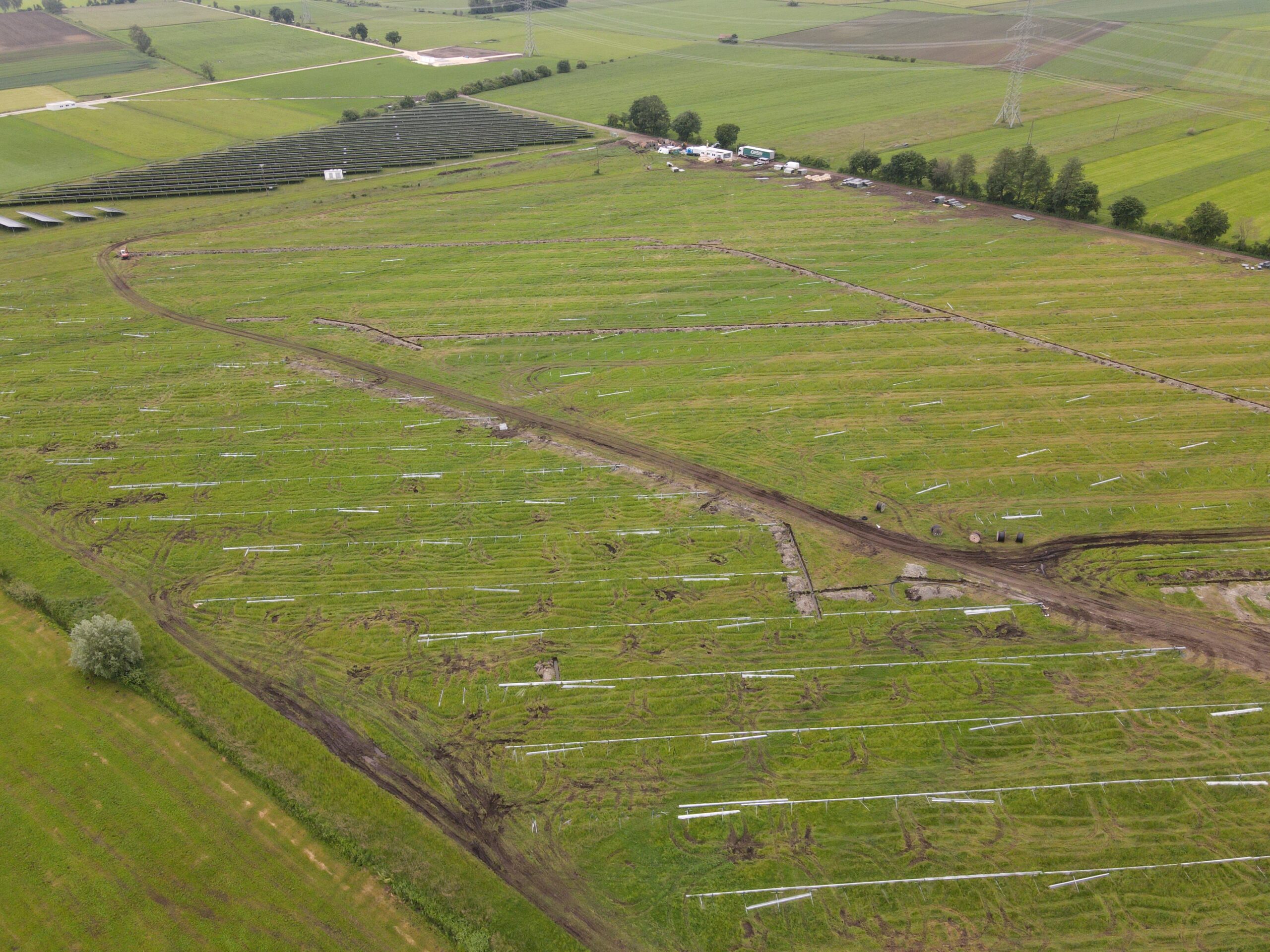

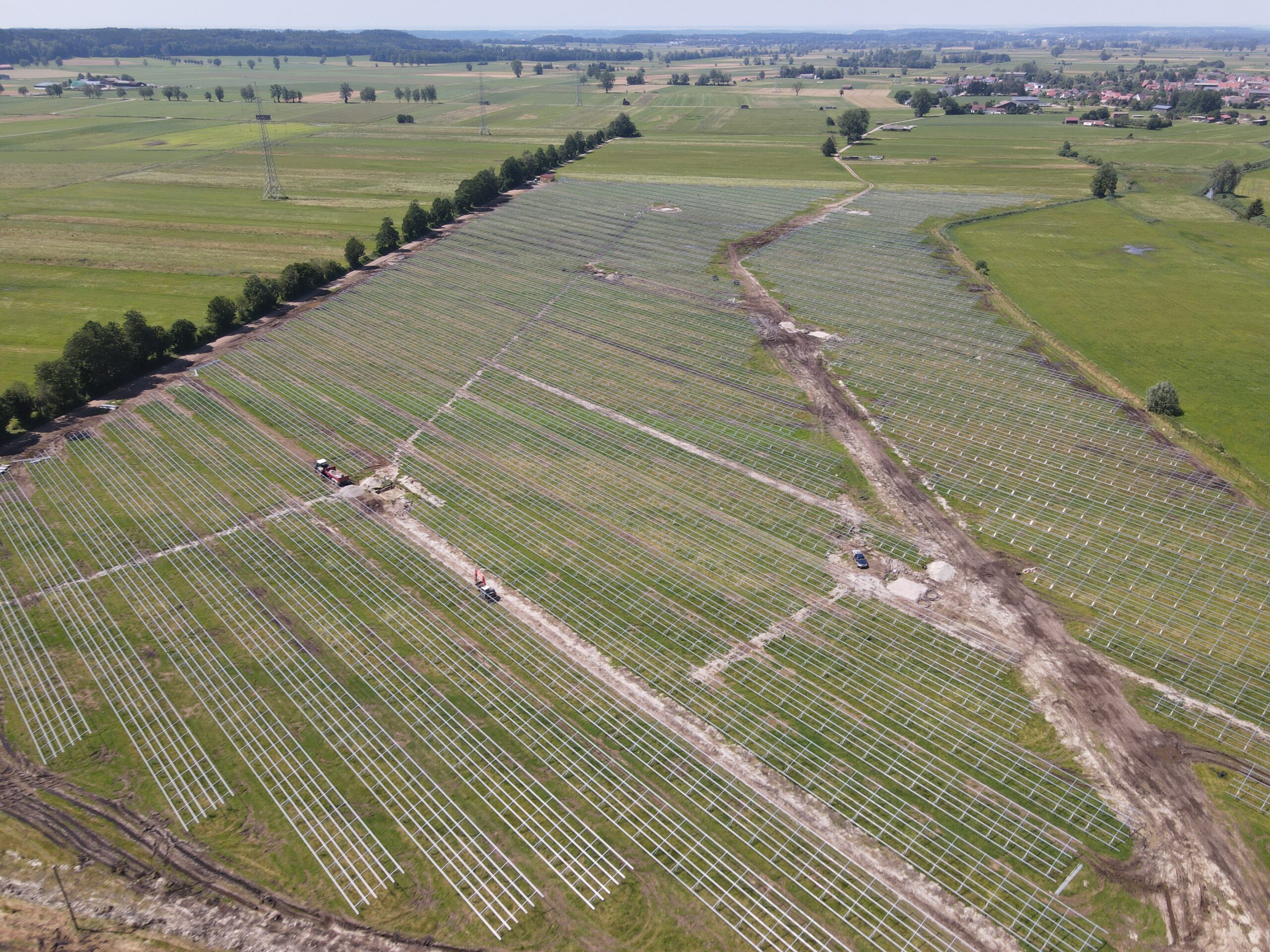

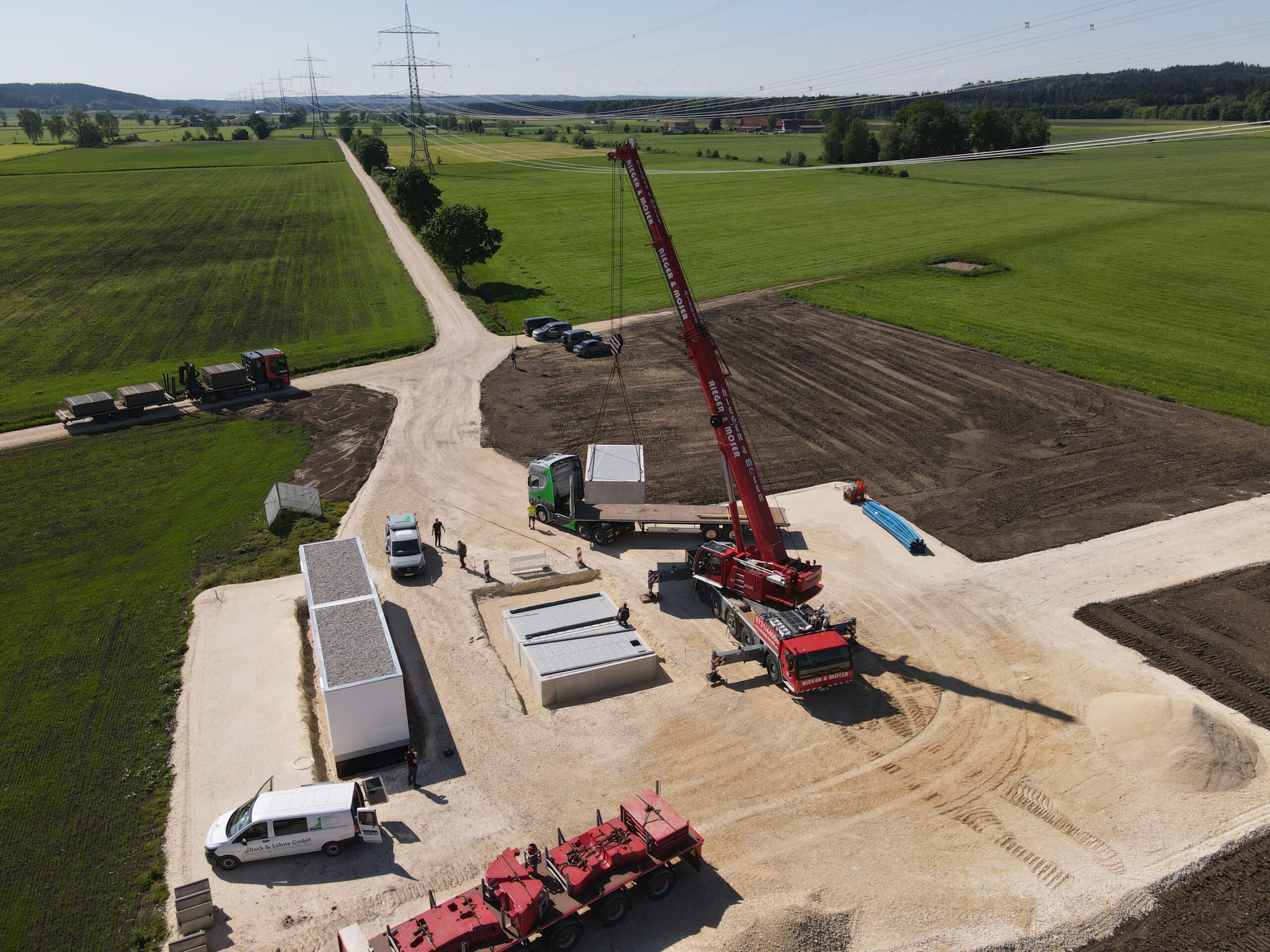

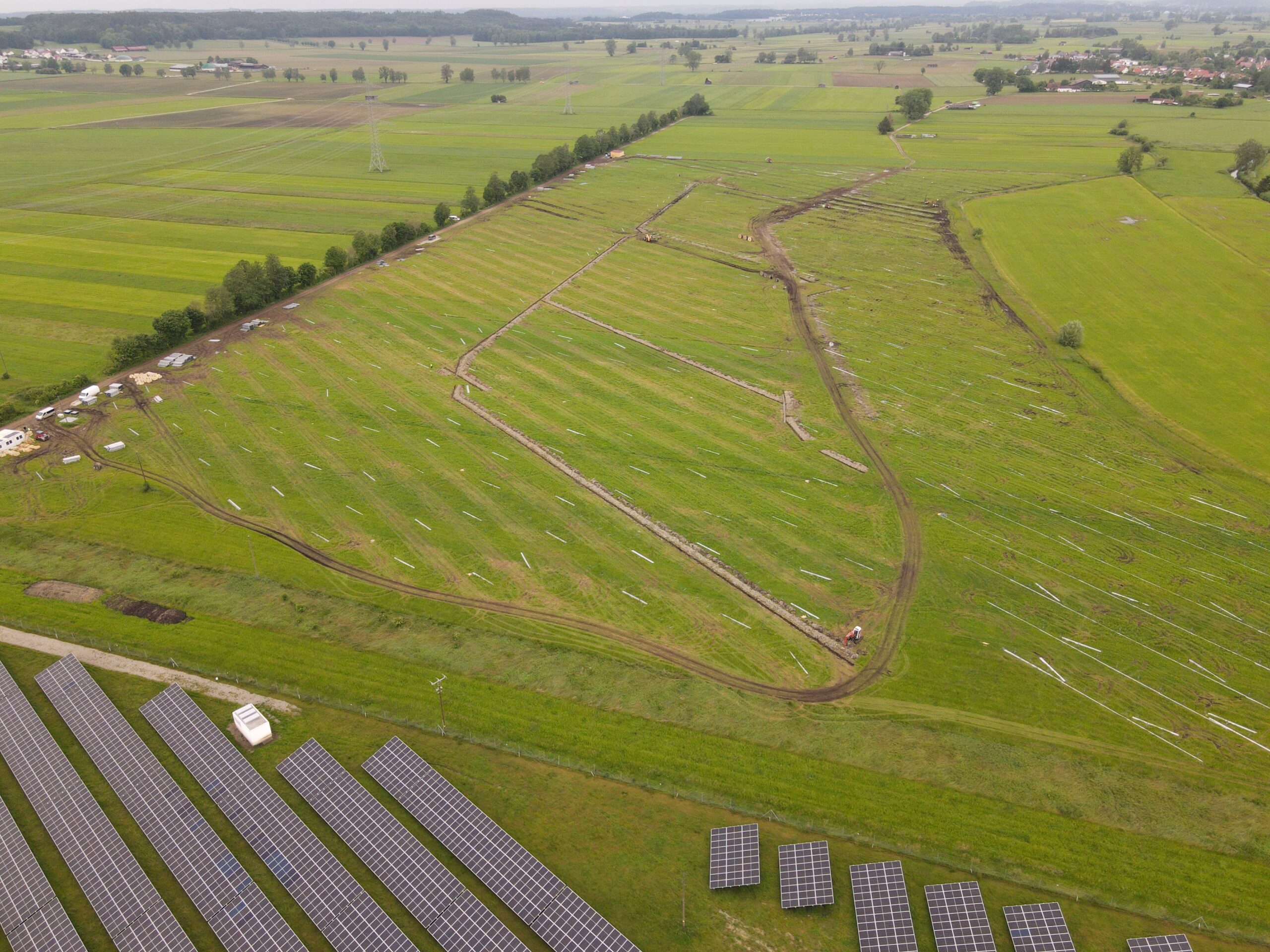

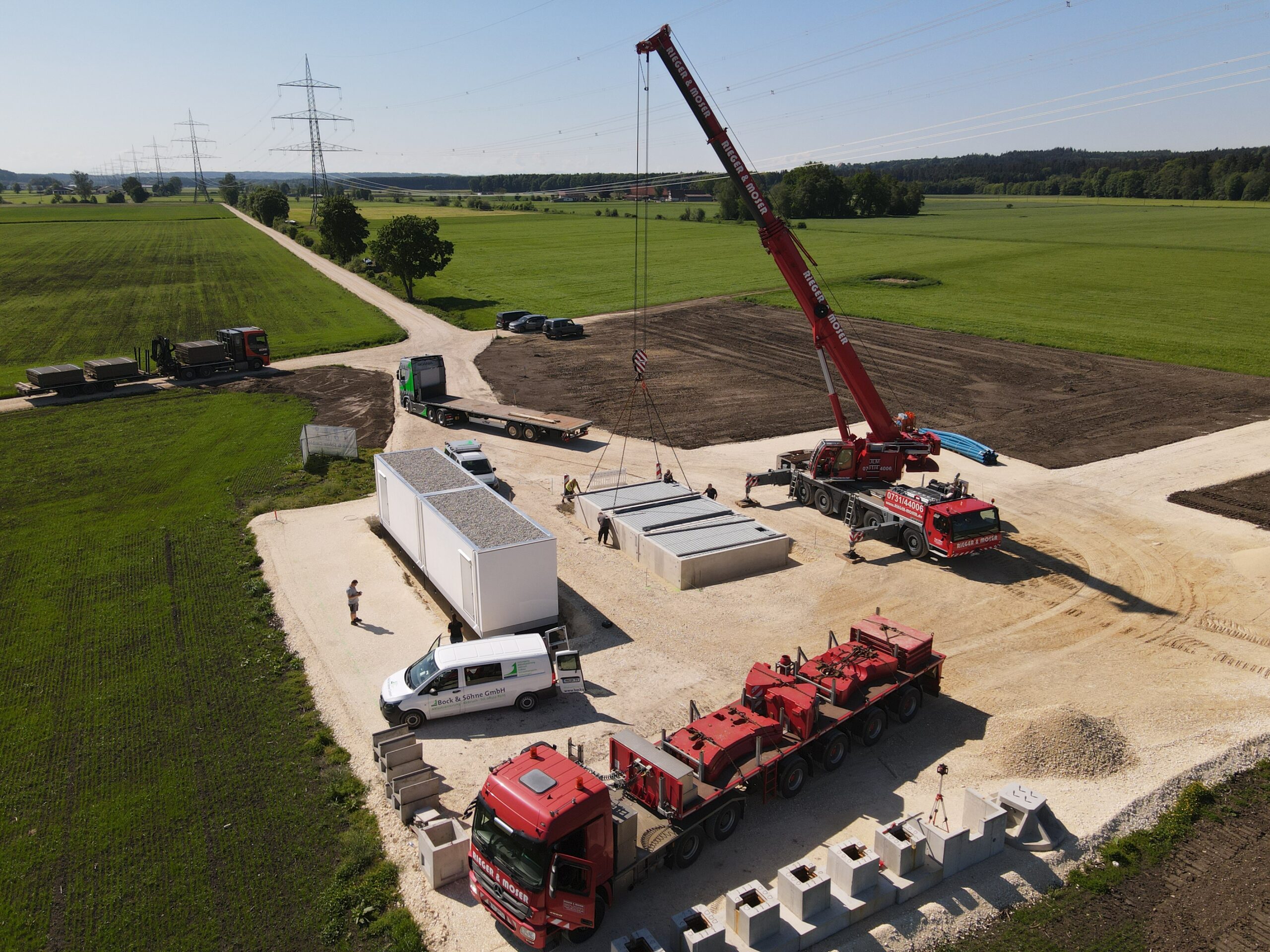

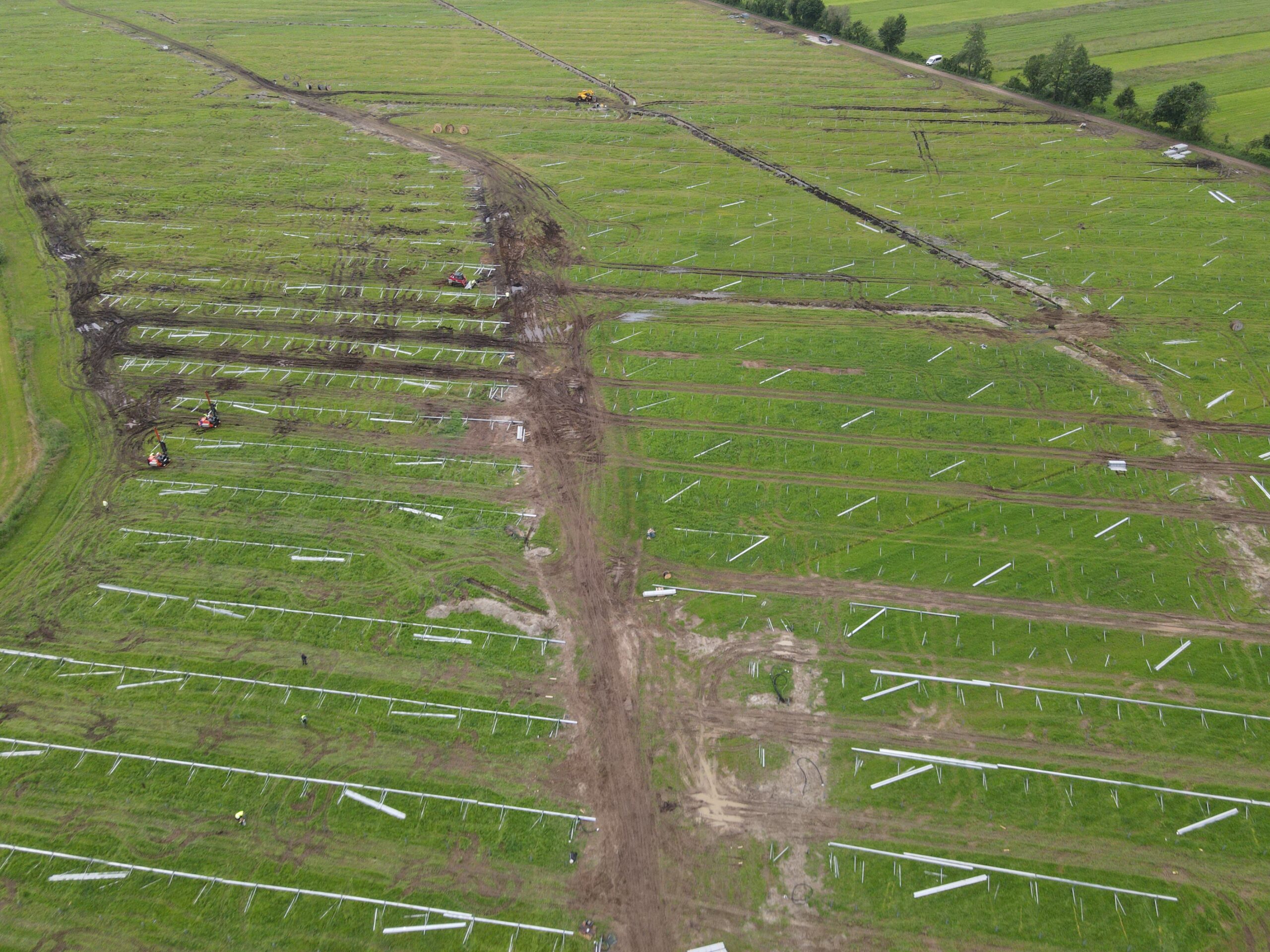

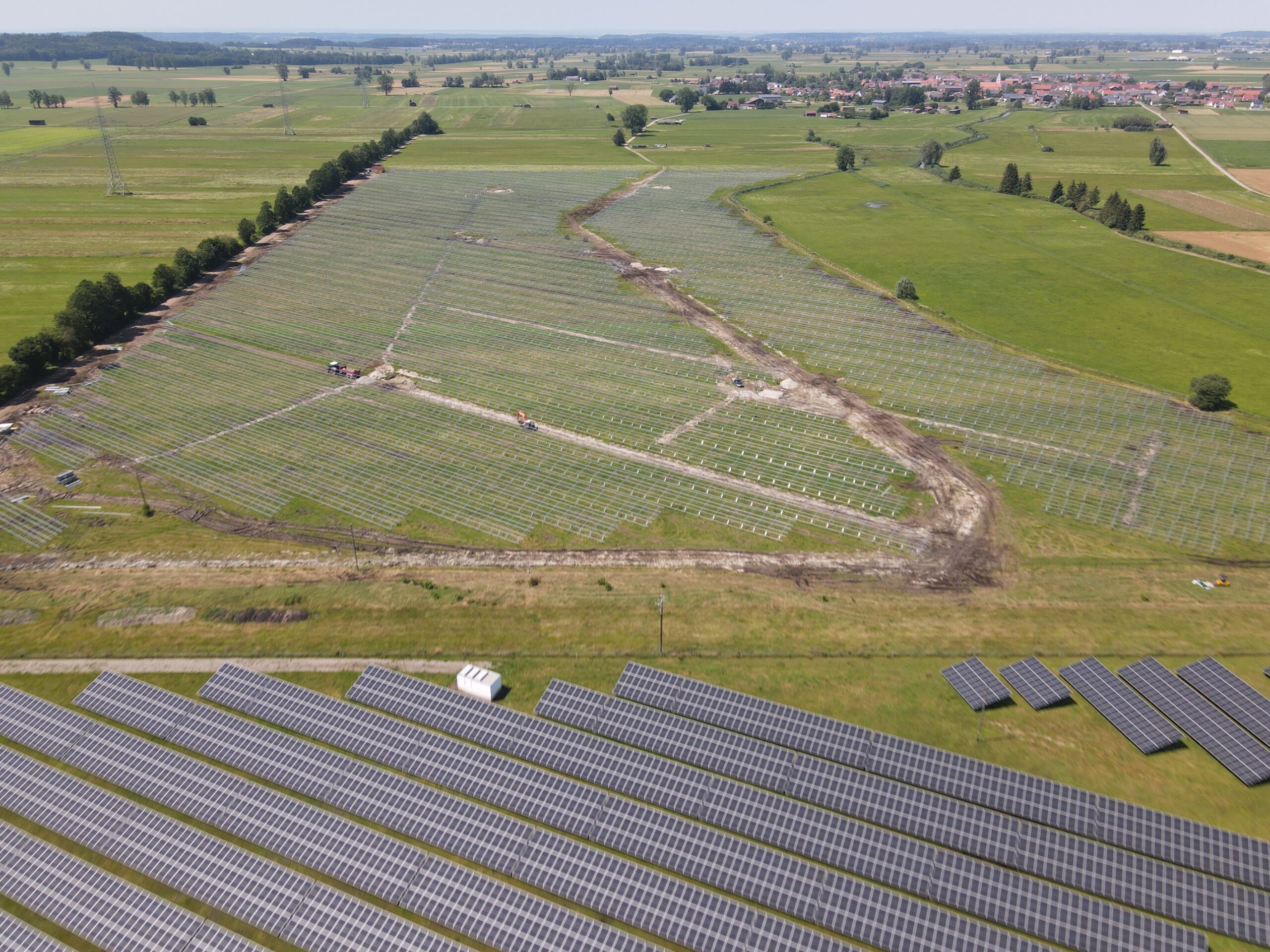

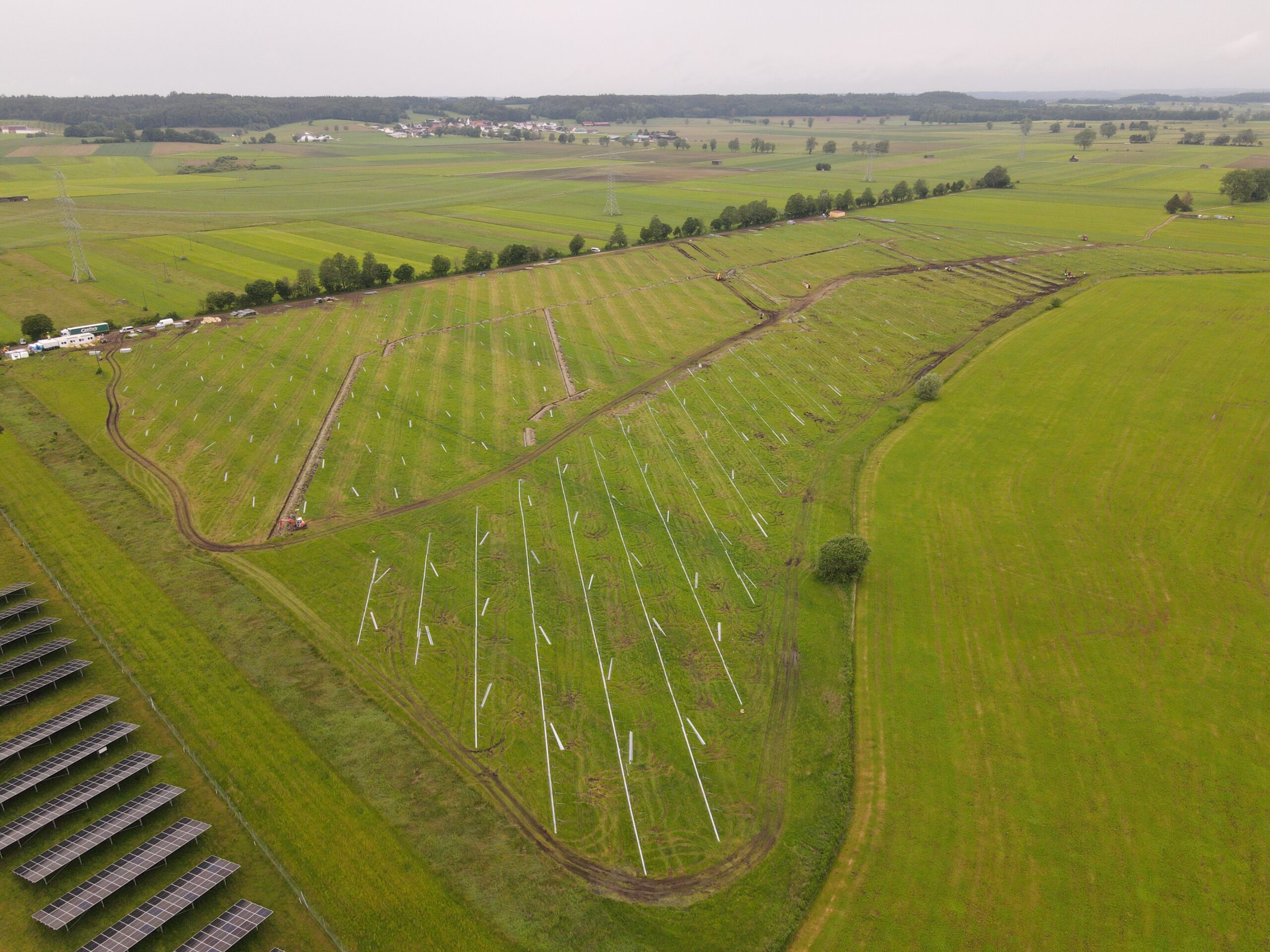

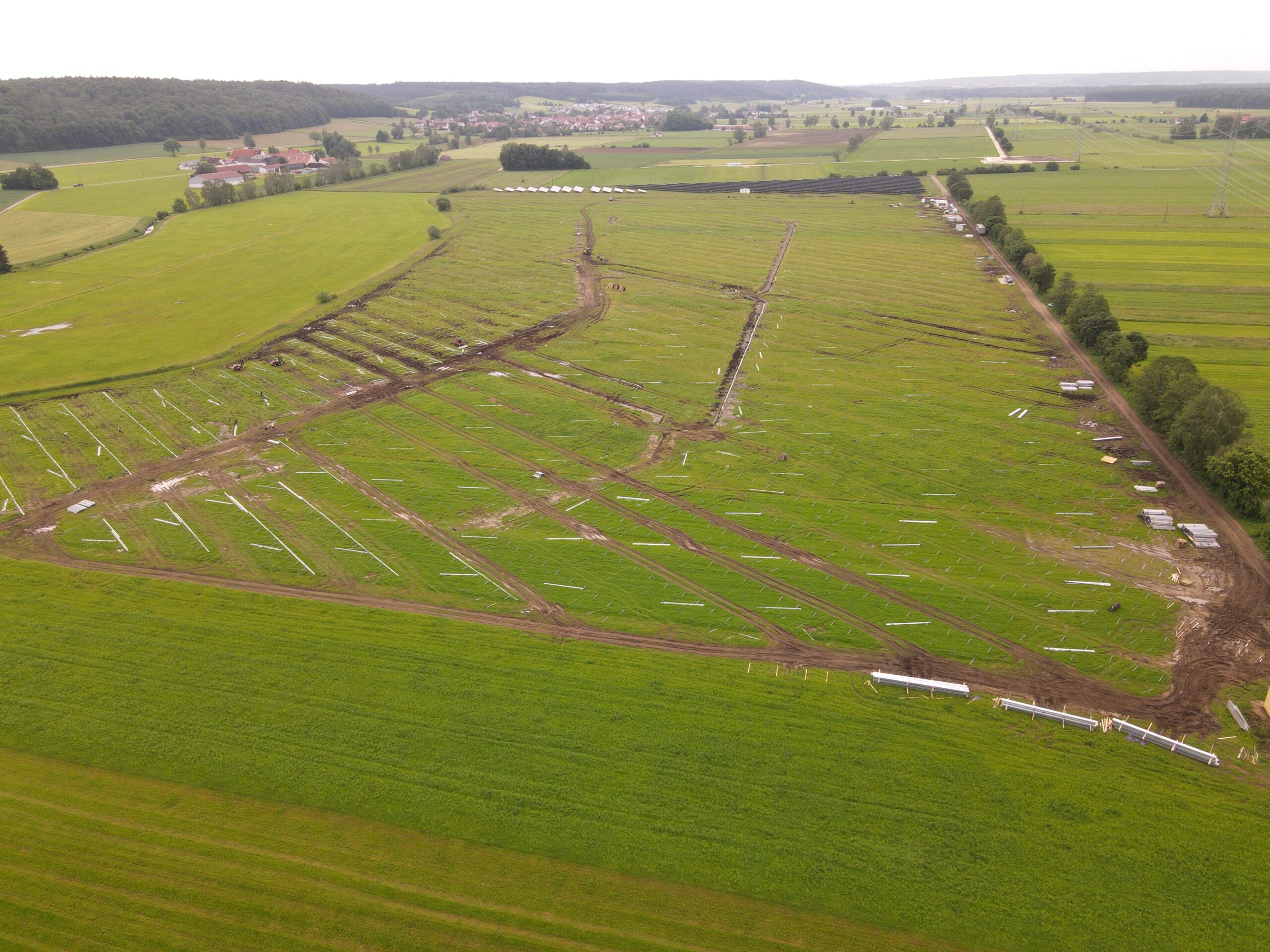

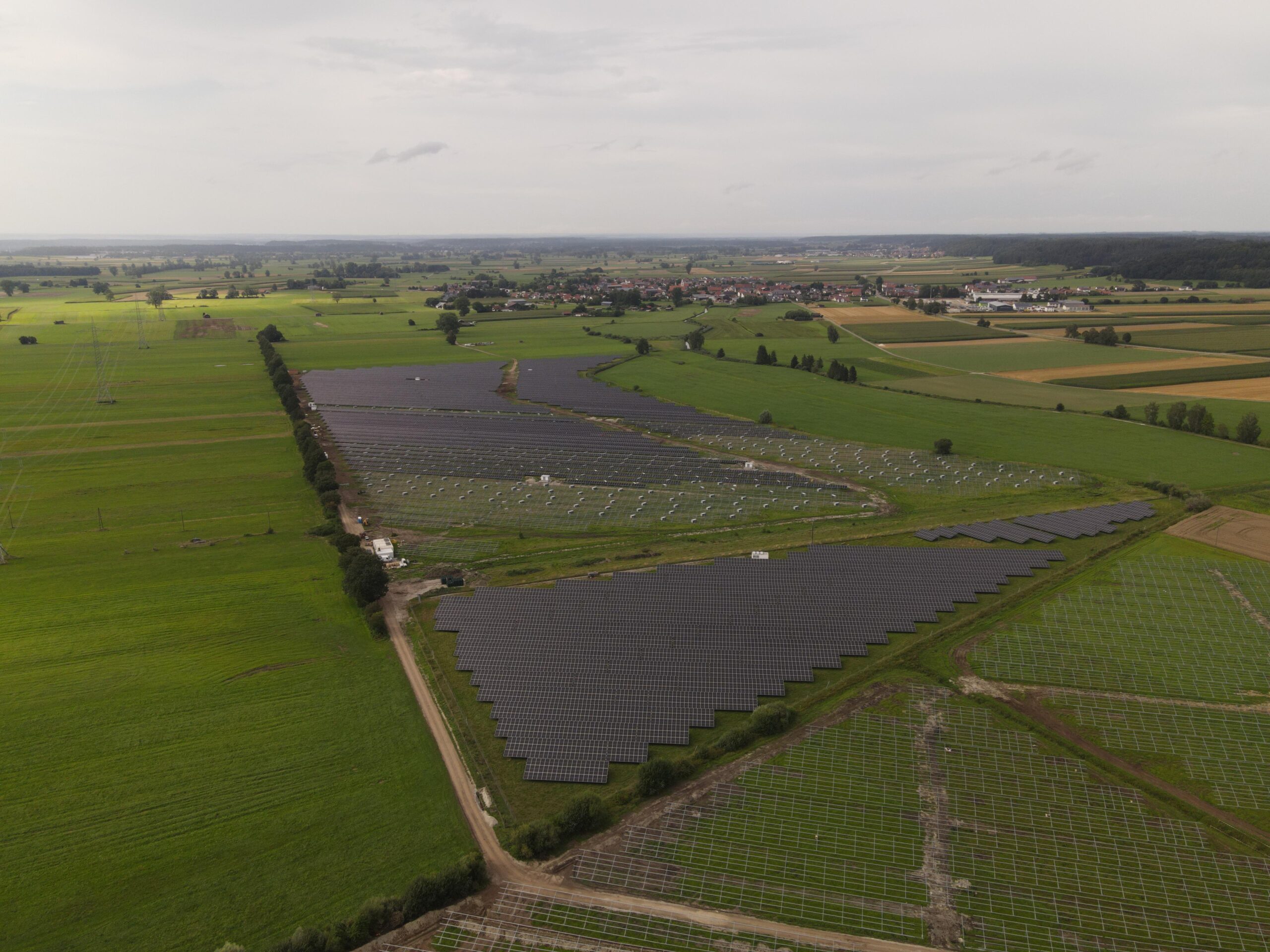

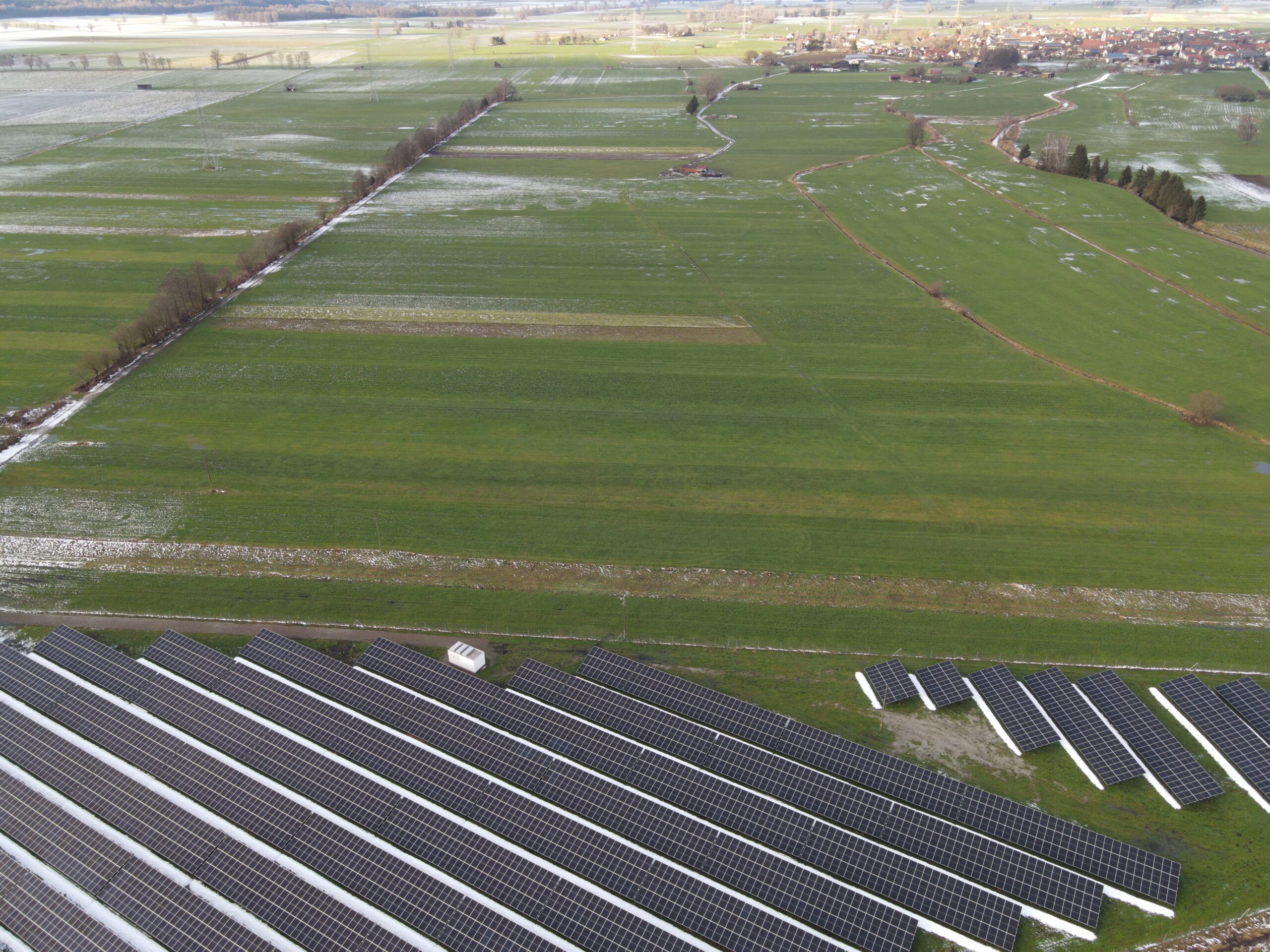

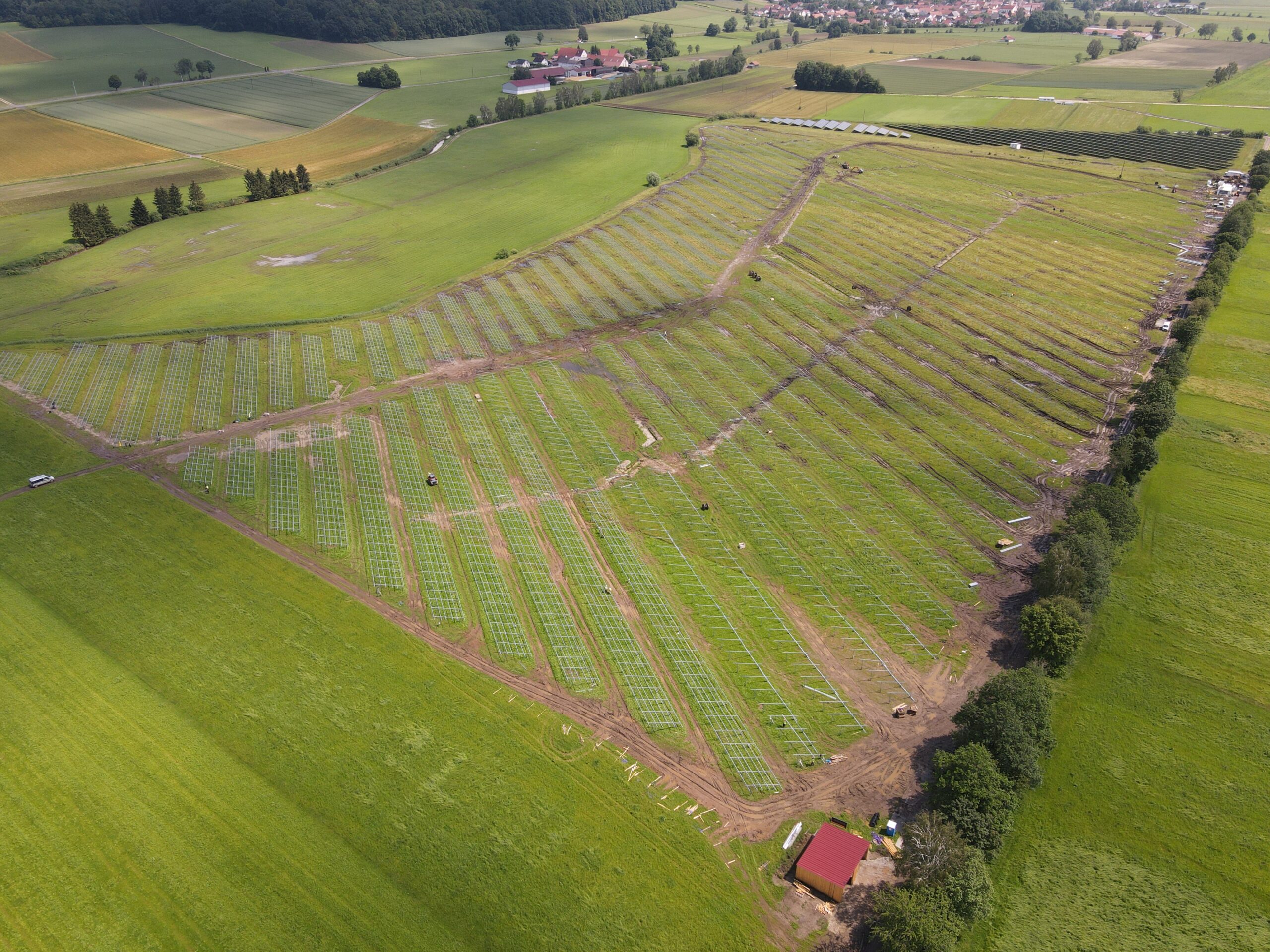

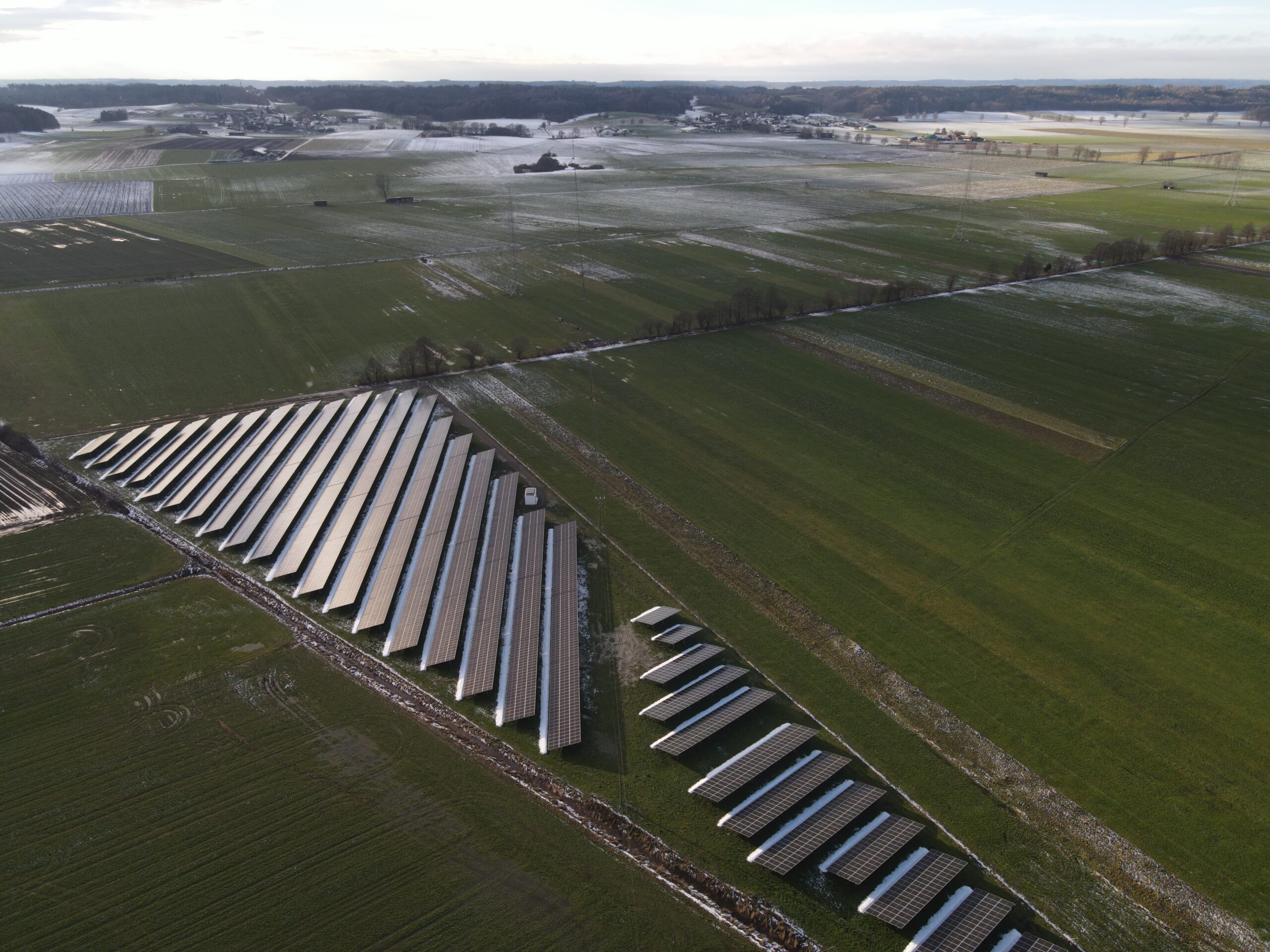

Bildergalerie

Presse

Ansprechpartner

Sebastian Ganser
Geschäftsführer

Tel.: 08333/92328-13
Fax: 08333/92328-10
e-mail: sebastian.ganser@vensol.de

Thomas Schultheiß
Leiter Projektentwicklung

Tel.: 08333/92328-16
Fax: 08333/92328-10
e-mail: thomas.schultheiss@vensol.de

Marktplatz 2
87727 Babenhausen

Tel.: 08333/92328-0
Fax: 08333/92328-10
E-mail: info@vensol.de
