Solarpark Oberschönegg-Dietershofen
Die Freiflächen-Photovoltaikanlage in Oberschönegg, nahe dem Ortsteil Dietershofen wurde im Sommer 2023 errichtet und am 16.11.2023 in Betrieb genommen. Die Kommune beteiligt sich an der Betreibergesellschaft und sorgt dadurch dafür, dass jeder Bürger vor Ort von dem Energiepark profitiert.
Details
Status | in Betrieb |
Inbetriebnahme |
November 2023 |
Parkleistung | 4,30 MWp |
Stromproduktion |
ca. 5 Mio. kWh/a |
Modulanzahl | ca. 8.000 |
Modulleistung | 540 / 545 Wp |
Modulart | monofazial |
CO2-Einsparung |
5.000 t/a |
Versorgte Vier-Pesonen Haushalte |
1.300 |
Aktuelles

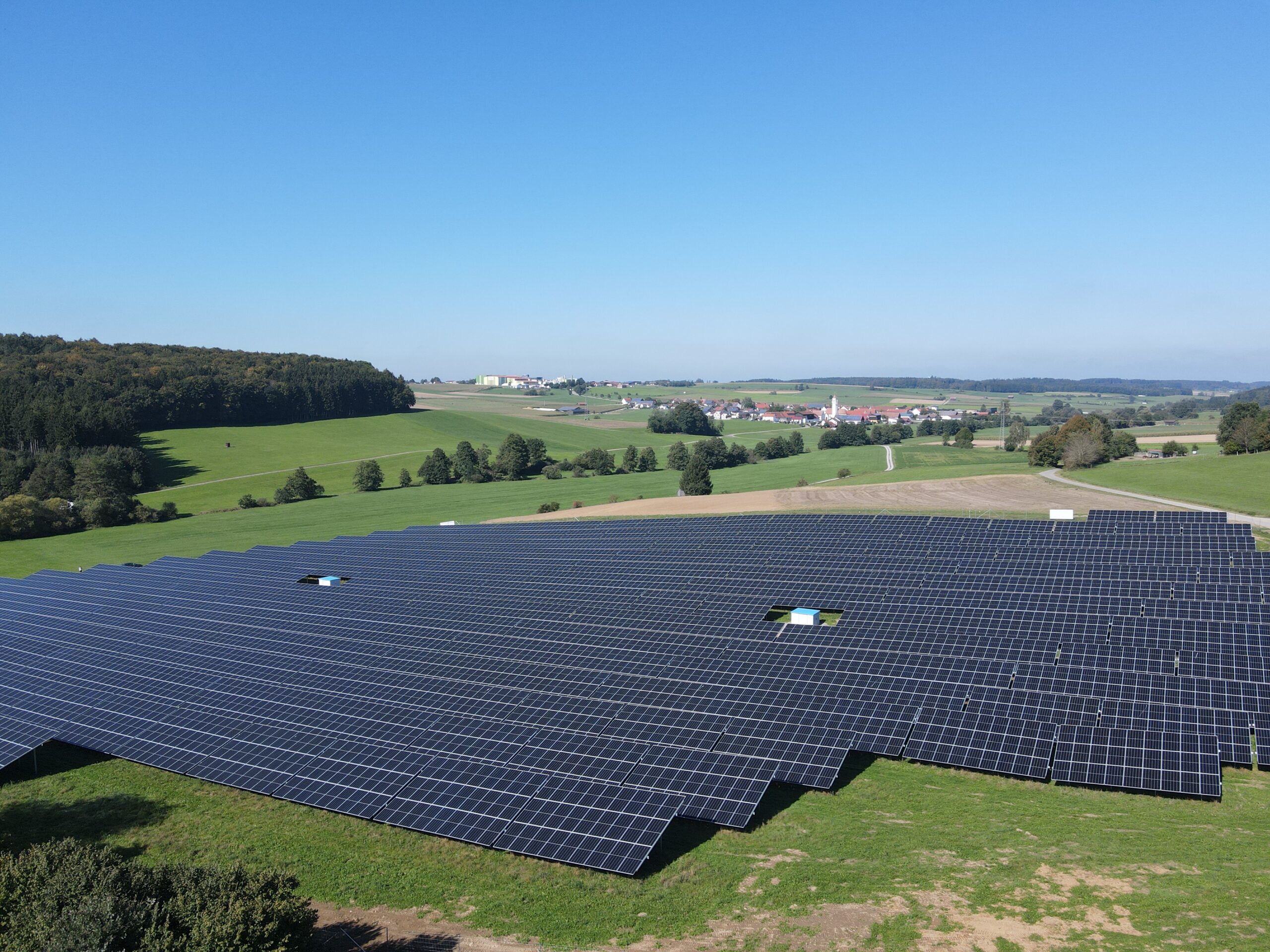

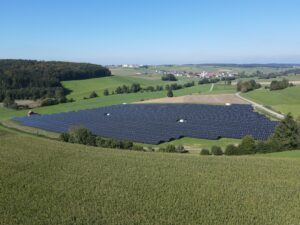

16.11.2023: Inbetriebnahme
Die Gemeinde Oberschönegg und die VenSol Neue Energien GmbH aus Babenhausen haben einen Solarpark südlich des Ortsteils Dietershofen am 16.11.2023 erfolgreich ans Netz gebracht. Auf der vier Hektar großen Fläche wird die gemeinsame Betreibergesellschaft fortan mehr als 5 Mio. Kilowattstunden Strom pro Jahr erzeugen können. Die Anlage kompensiert dadurch den klimaschädlichen Ausstoß von 4.000 Tonnen CO2. Dies entspricht dem ökologischen Fußabdruck von rund 370 Bundesbürgern. Rein rechnerisch werden etwa 1.300 Haushalte mit klimaneutralem Strom versorgt. Möglich machen dies rund 8.000 Module mit einer Gesamtleistung von 4.300 Kilowatt, 16 Wechselrichter und zwei Trafostationen.
„Für unsere Bürgerinnen und Bürger bedeutet dieses Projekt eine nachhaltige und gewinnbringende Energieversorgung aus dem eigenen Ort. Die jahrzehntelangen Einnahmen aus der Produktion erneuerbarer Energien kommen durch die unternehmerische Beteiligung der Kommune der gesamten Bevölkerung zugute und tragen zur Stärkung der örtlichen Lebensqualität bei“, ist Bürgermeister Günther Fuchs überzeugt.
„Für die Energiewende braucht es Projekte und Partner, die Mehrwerte schaffen, und zwar vor Ort. Die jetzt fertiggestellte Anlage stärkt die Region und wir freuen uns sehr, mit unserem Know-how in Planung und Umsetzung als lokaler Partner zu ihrem Gelingen beitragen zu können“, ergänzt Jürgen Ganz, VenSol-Geschäftsführer. VenSol übergibt nun hausintern die dauerhafte Anlagenverantwortung an die eigene kaufmännische und technische Betriebsführung, um die langfristige und zuverlässige Stromproduktion optimal sicherzustellen.

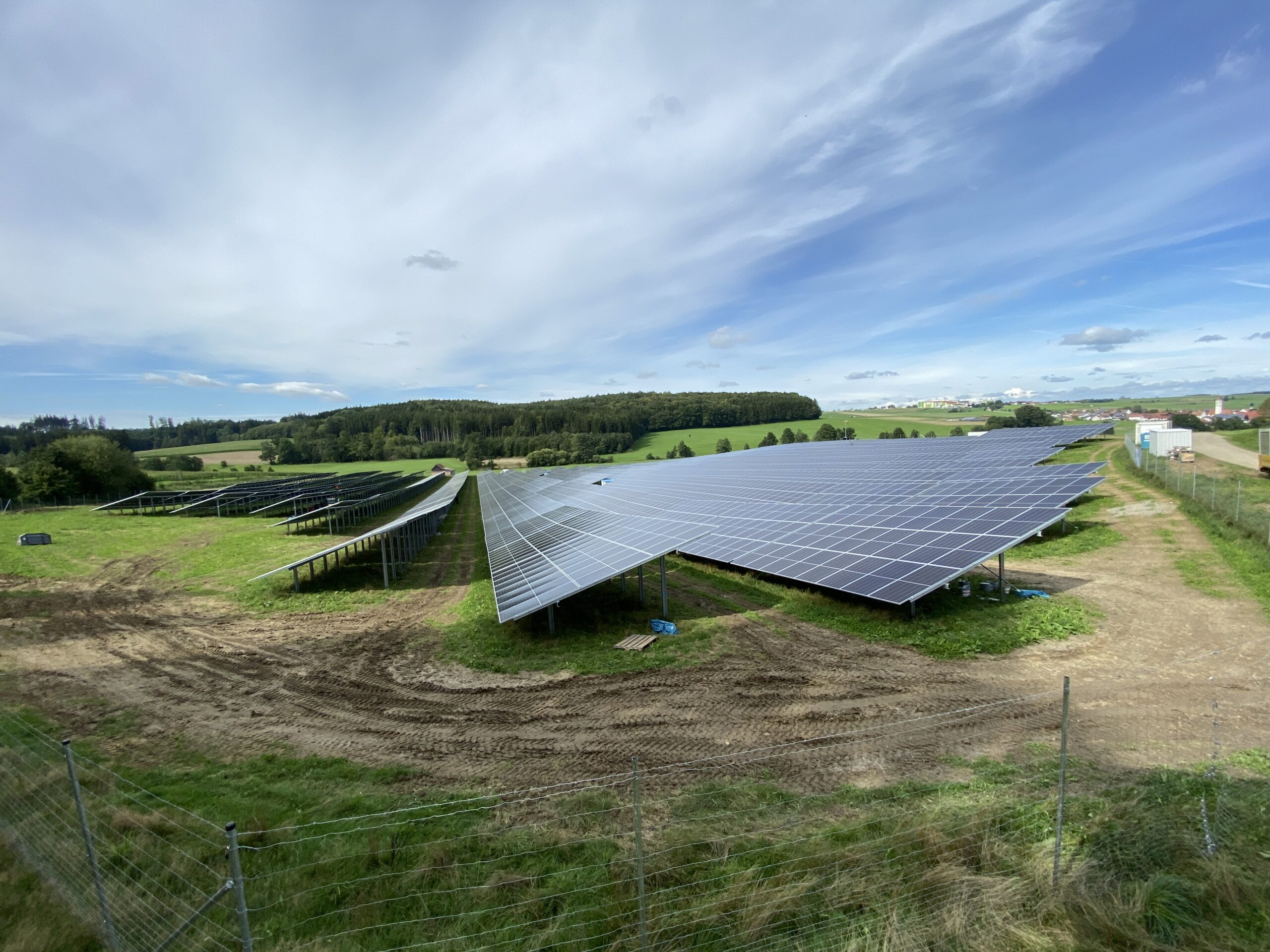

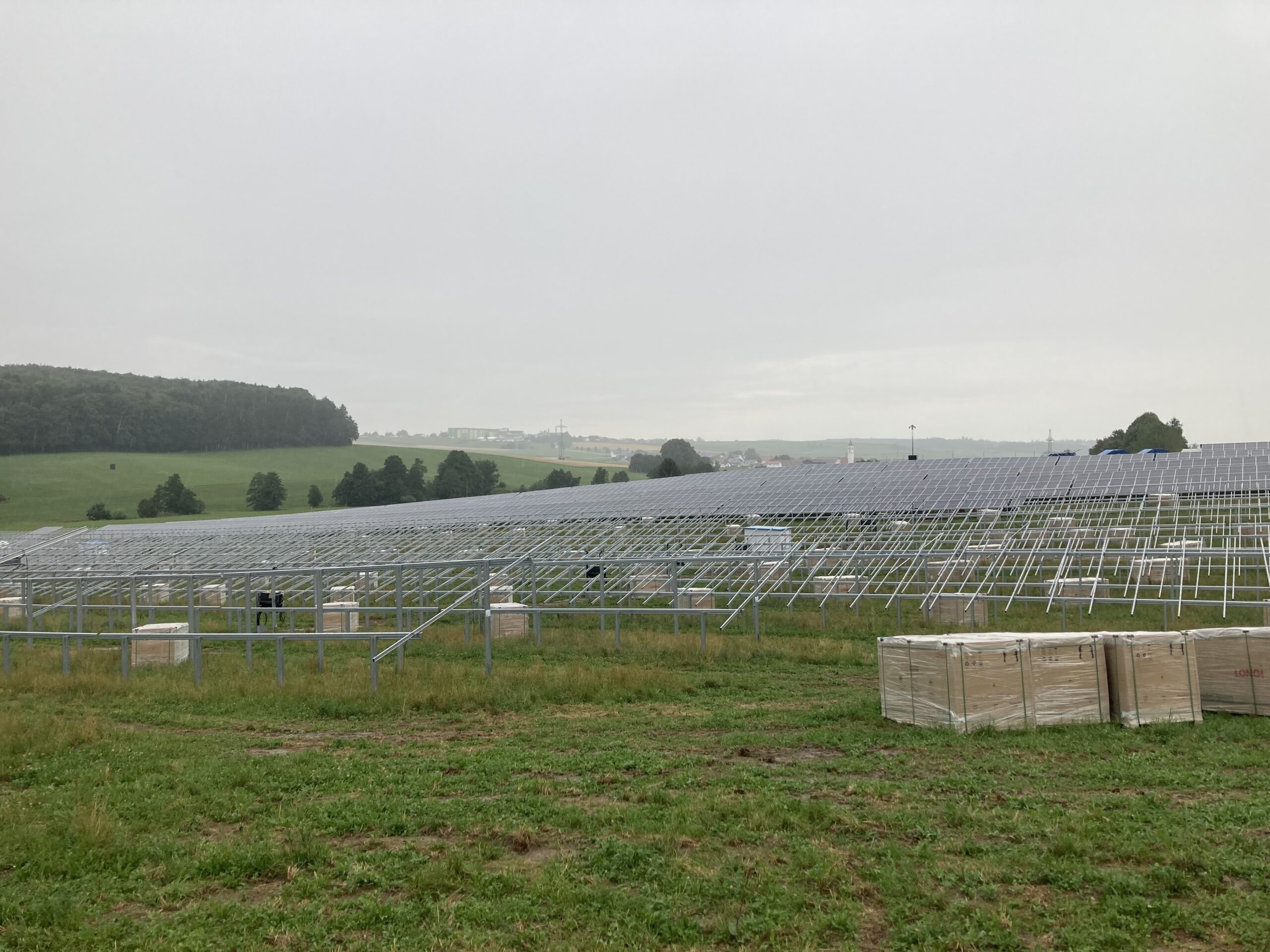

31.08.2023: Fertigstellung
Ende August wurde der PV-Park fertiggestellt. Zur Inbetriebnahme fehlt nun noch der Netzanschluss durch den Netzbetreiber.

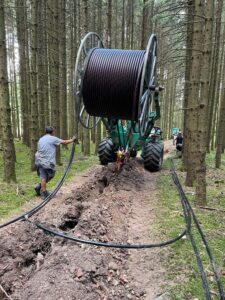

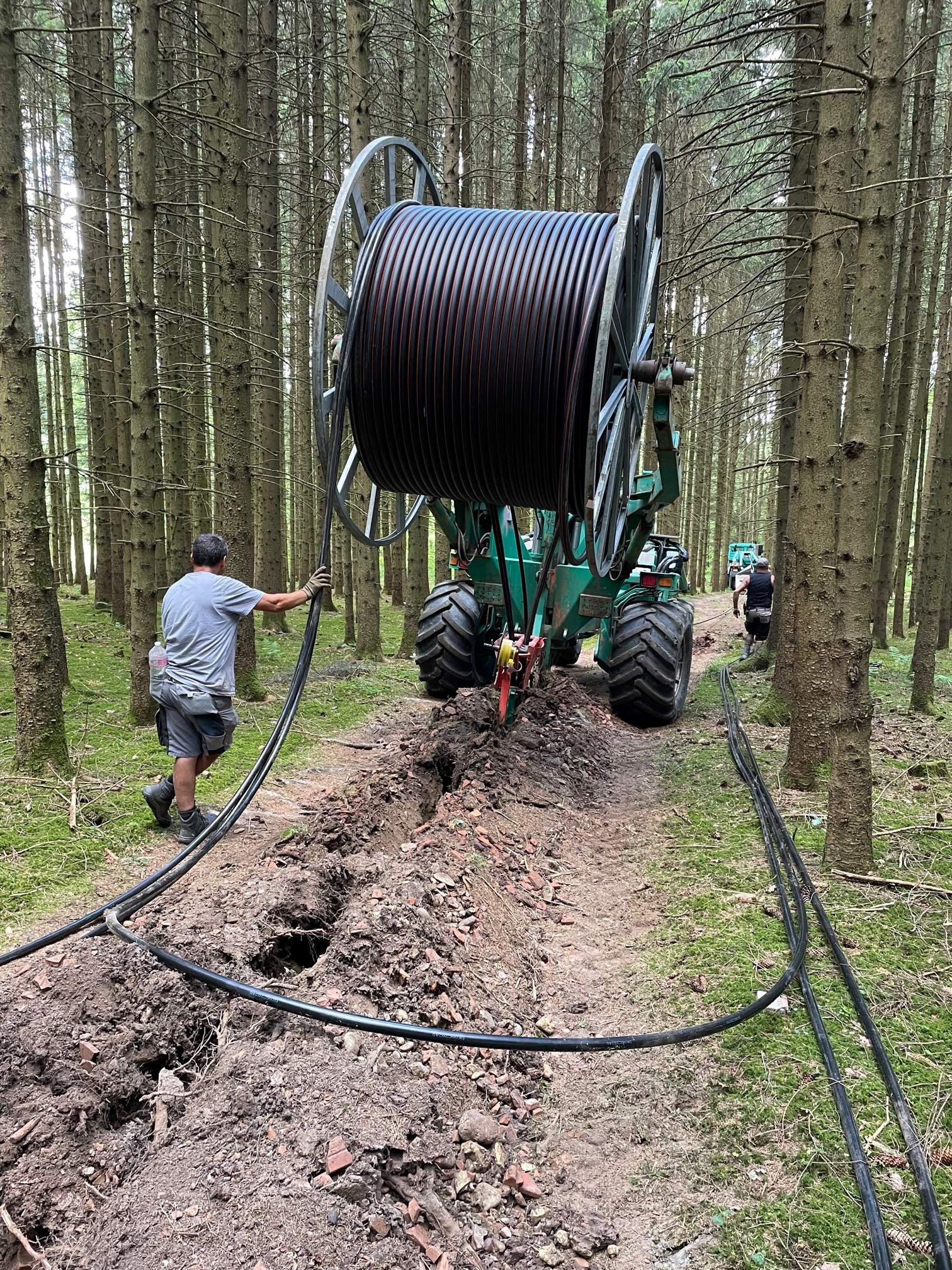

11.07.2023: Bau Kabeltrasse
Am 11.09.2023 wurde mit dem Bau derKabeltrasse begonnen.

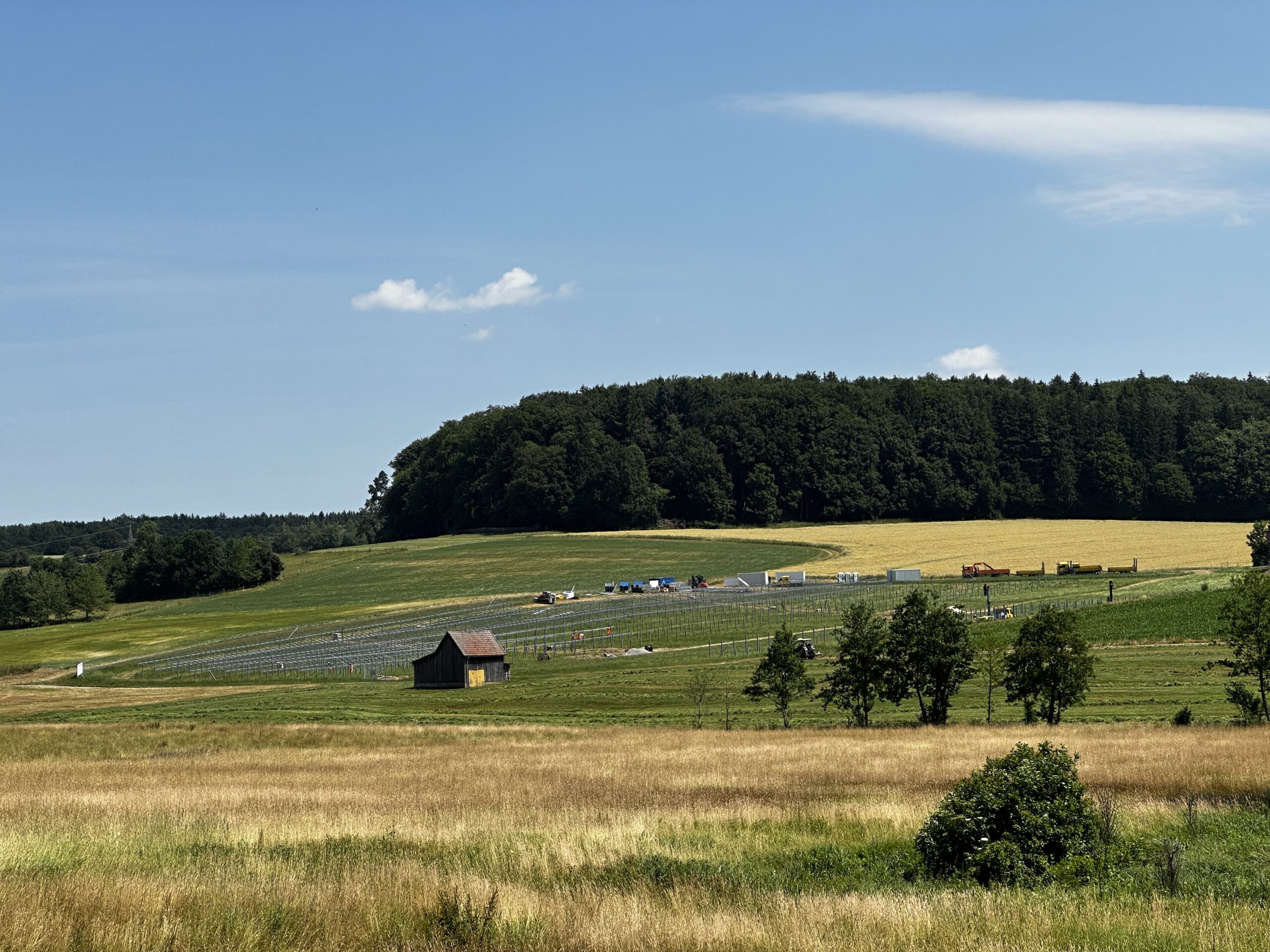

04.07.2023: Symbolischer Spatenstich
Zusammen mit dem 1. Bürgermeister der Gemeinde Oberschönegg Günther Fuchs und seinem Stellvertreter Thomas Braun haben wir den symbolischen Spatenstich für den Solarpark Dietershofen gefeiert. Unsere Geschäftsführer Jürgen Ganz und Sebastian Ganser bedankten sich dabei für das Vertrauen und die hervorragende Zusammenarbeit, die nun auch während des Betriebs Hand in Hand fortgeführt wird.
„Wir können auch an diesem Projekt zeigen, dass die Energieversorgung ein ureigenes Betätigungsfeld von Kommunen mit großem Wertschöpfungspotential ist. Die Gemeinde Oberschönegg agiert neben VenSol als Betreiber und wird damit über 30 Jahre die wohl direkteste Form der Bürgerbeteiligung ermöglichen“, so Ganser. Die jahrzehntelangen Überschüsse aus der Produktion erneuerbarer Energien kommen so bestmöglich der gesamten Bevölkerung zugute und stärken die örtliche Lebensqualität. Vor Ort mit Sitz in der Nachbargemeinde Babenhausen übernehmen wir darüber hinaus die dauerhafte Anlagenverantwortung im Rahmen von kaufmännischer und technischer Betriebsführung.

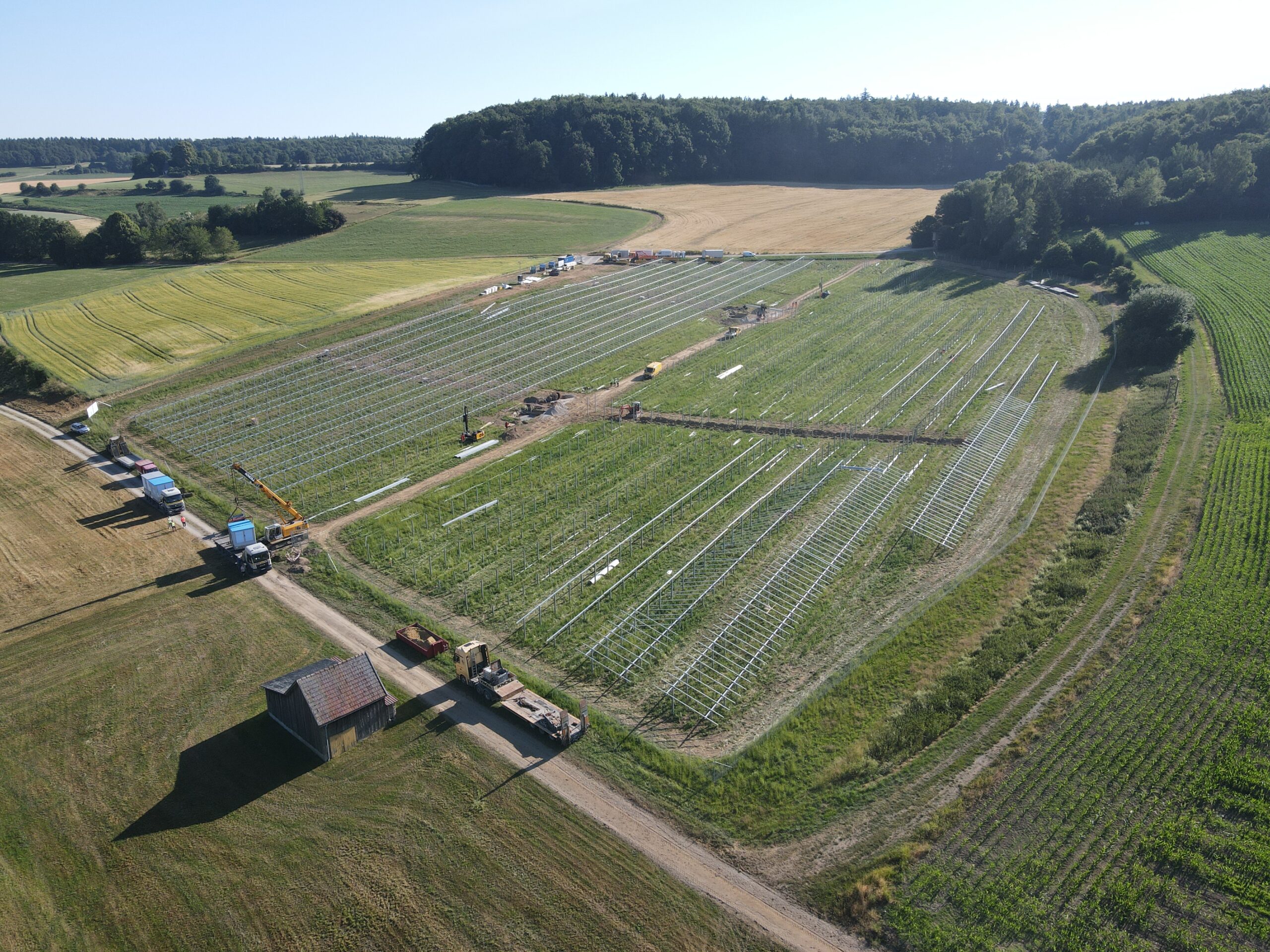

Die 4.300 kW große Anlage soll im Laufe des Augusts in Betrieb gehen. Bis dahin werden noch knapp 8.000 Module und 16 Wechselrichter auf einer Fläche von vier Hektar montiert. Die beiden Trafostationen wurden bereits angeliefert und installiert.
Der Solarpark kann jährlich ca. 5 Mio. kWh sauberen Strom produzieren und dadurch den Ausstoß von 4.000 t CO2 einsparen. Dies entspricht dem ökologischen Fußabdruck von rund 370 Bundesbürgern. Rein rechnerisch können etwa 1.300 Haushalte mit klimaneutralem Strom versorgt.

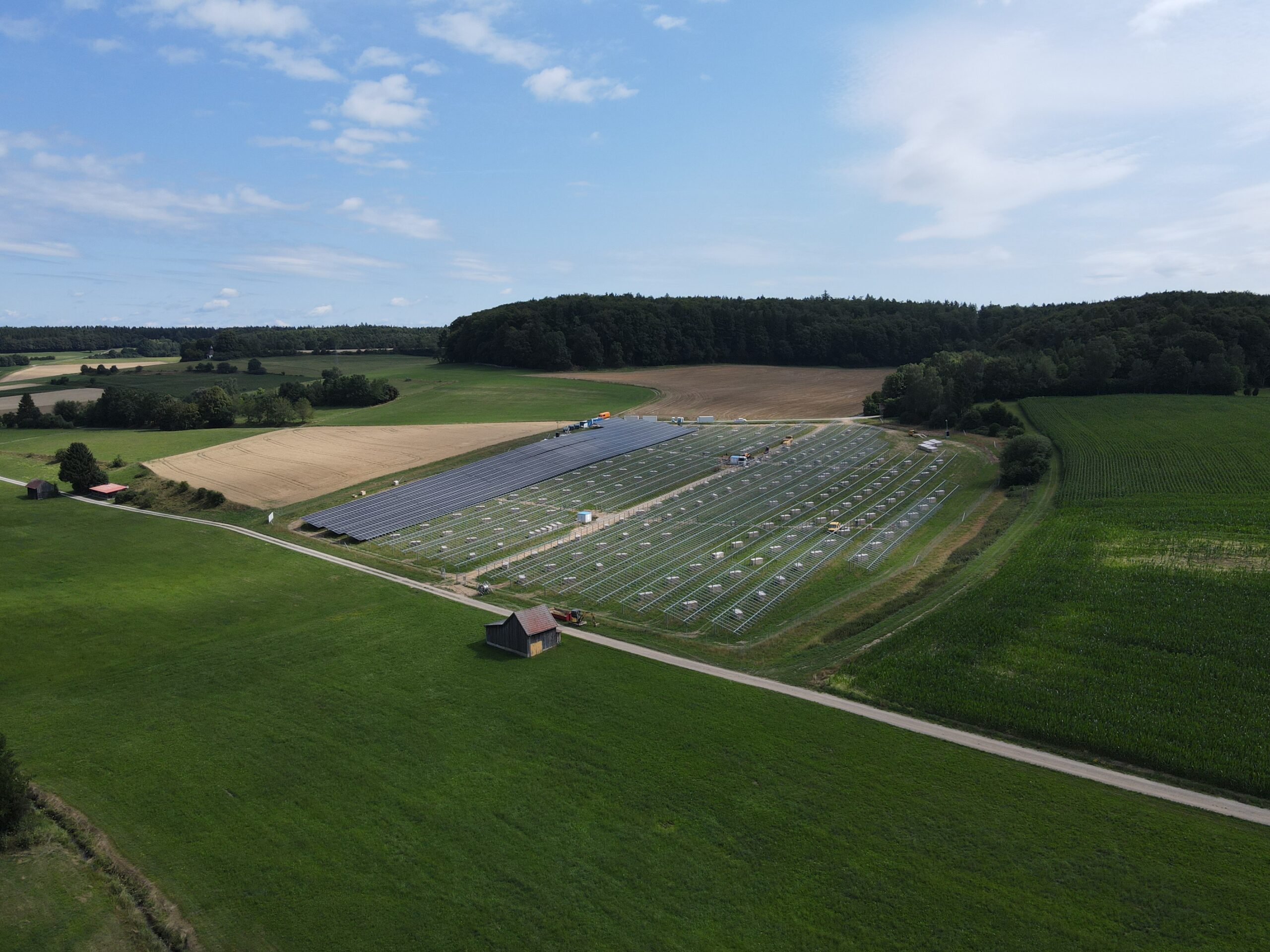

03.07.2023: Modulmontage

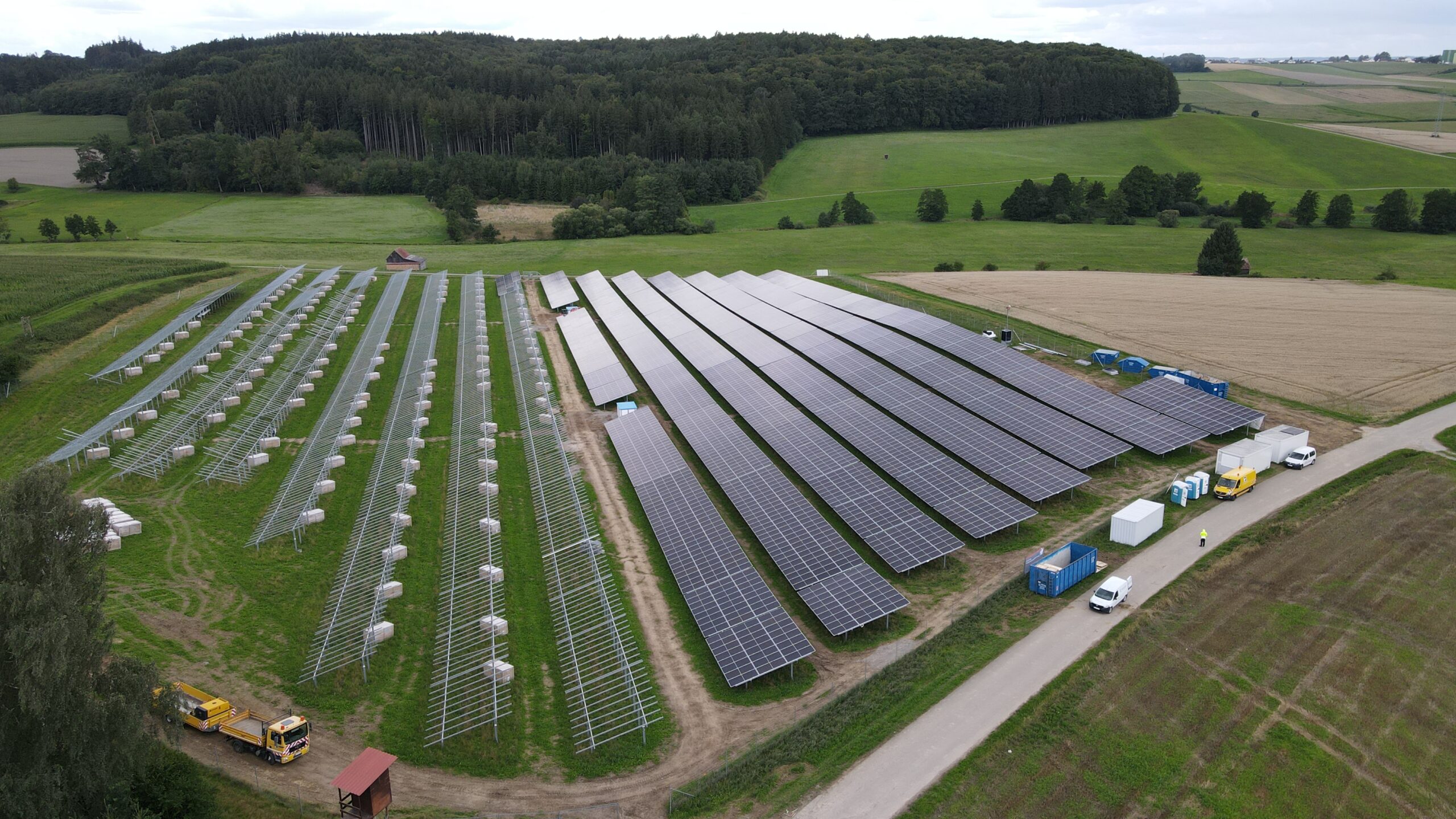

Anfang Juli wurde mit der Modulmontage begonnen.
07.06.2023: Bau Unterkontruktion
Mitte Juni wurde mit dem Bau der Unterkontruktion begonnen.

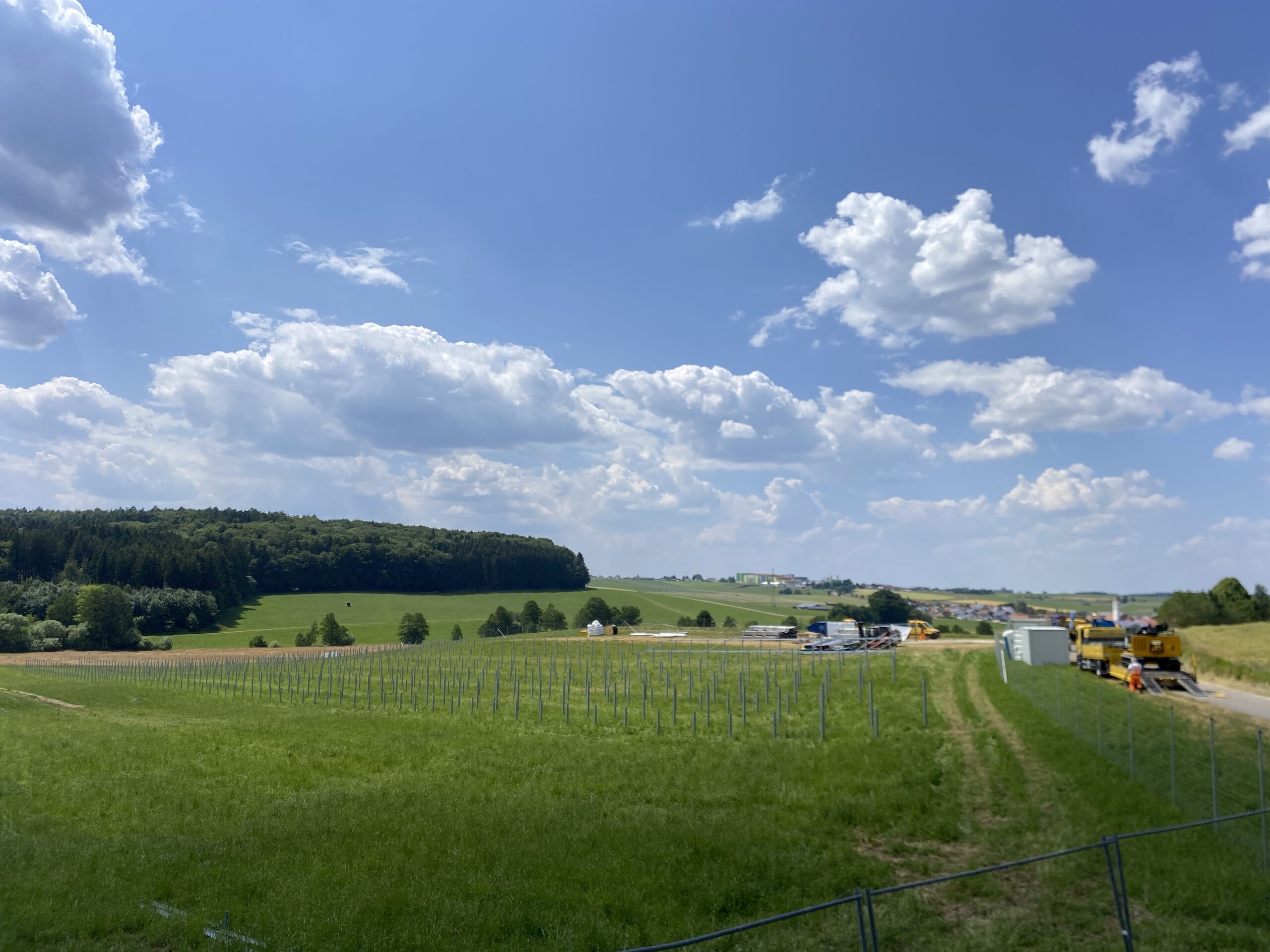

05.06.2023: Zaunbau
Anfang Juni wurde mit dem Bau des Zaunes begonnen.
05.06.2023: Baubeginn
Am 05.06.2023 wurde mit dem Bau begonnen.
26.08.2022: Genehmigung der Flächennutzungsplanänderung
Am 26.08.2022 hat die Gemeinde Oberschönegg die Genehmigung der Flächennutzungsplanänderung veröffentlicht. Gleichzeitig wurde der Satzungsbeschluss zum Bebauungsplan bekannt gemacht. Damit besteht Baurecht.
21.07.2022: Satzungs- und Feststellungsbeschluss beim Bauleitplanverfahren
Der Gemeinderat Oberschönegg hat den Bebauungsplan als Satzung beschlossen. Gleichzeitig wurde der Feststellungsbeschluss für die parallel durchgeführte Änderung des Flächennutzungsplans gefasst. Letztere muss nun noch durch das Landratsamt Unterallgäu genehmigt werden.
01.07.2021: Aufstellungsbeschluss Bebauungsplan
Der Gemeinderat Oberschönegg hat den Weg für einen Solarpark mit kommunaler Beteiligungsmöglichkeit geebnet.
Standort
Das Plangebiet der Freiflächen-Photovoltaikanlage befindet sich südöstlich des Ortsteils Dietershofen.
Das Plangebiet umfasst eine Fläche von 3,9 Hektar.
Zeitplan
- 2. Quartal 2021:
Aufstellungsbeschluss - 3.-4. Quartal 2021:
Frühzeitige Beteiligung der Öffentlichkeit,
Behörden und sonstiger Träger öffentlicher Belange - 4. Quartal 2021:
Teilnahme am EEG- Ausschreibungsverfahren der Bundesnetzagentur - 1.-2. Quartal 2022:
Förmliche Beteiligung der Öffentlichkeit,
Behörden und sonstiger Träger öffentlicher Belange - 3. Quartal 2022:
Genehmigung der FNP-Änderung und Bekanntmachung des Bebauungsplans - 2.-4. Quartal 2023
Bau und Inbetriebnahme

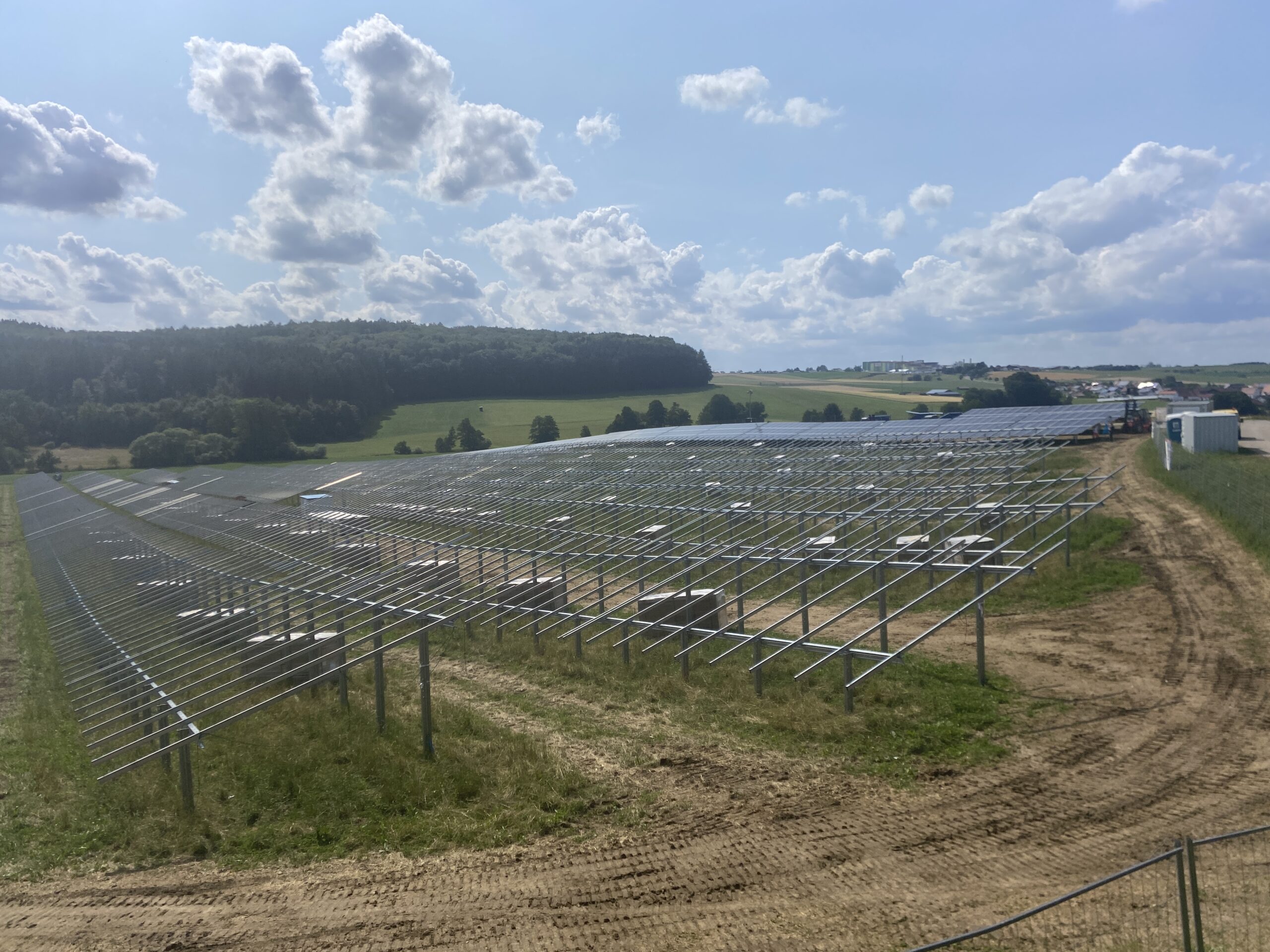

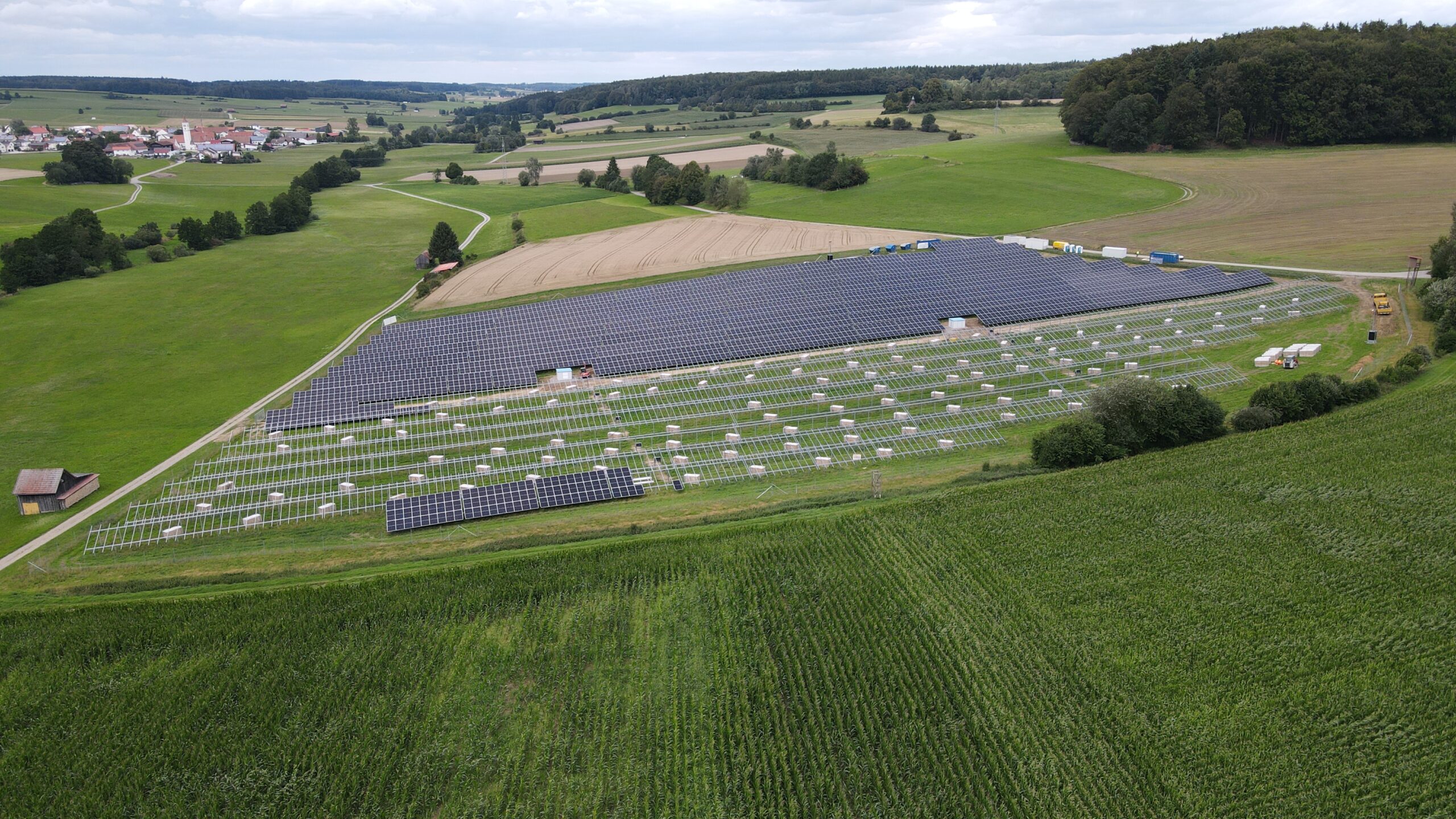

Bildergalerie
Presse
- AZ, Augsburger Allgemeine (23.07.2023)
Startschuss für die Bauarbeiten des Solarparks in Dietershofen - AZ, Augsburger Allgemeine (21.11.2023)
Solarpark Oberschönegg erzeugt jetzt Strom
Ansprechpartner
Sebastian Ganser
Geschäftsführer
Tel.: 08333/92328-13
